• Home
  • About
  • Privacy Policy
  • Contact
  • Portfolio
  • Case Study
No Result
View All Result
  • Login
  • Register
Witanabe
  • Our Services
  • Tank Cleaning
  • Fuel Polishing
  • Preventive Maintenance
  • Our Products
  • Piping, Headers
  • Booster Pump
  • Industrial Mixers
  • Rental
  • Tools
  • Pumps
  • Equipments
Witanabe
  • Home
  • Services
    • Rental
      • Equipments
      • Tools
      • Pumps
    • Fuel Polishing
    • Fuel Tank Cleaning
    • Preventive Maintenance
    • Process Equipment Design & Fabrication
    • Tank & Vessel Repair
  • Products
    • Transfer Pump Set
    • Storage Tanks
    • Fire Fighting Pump
    • Mini Water Treatment Unit
    • Control Panels
  • Resources
    • Portfolio
    • Case Study
    • News
    • Tools
No Result
View All Result
Witanabe
No Result
View All Result
Home Portfolio
Wii Demin Tank Hero

Wii Demin Tank Hero

Fabrikasi & Ereksi Tangki Air Demin Sesuai Standar API 650

Dari Pelat Baja Hingga Uji Hidrostatik: Membedah Metodologi Konstruksi Tangki API 650 untuk Penyimpanan Kritis.

Ragil Prasetya by Ragil Prasetya
26.01.2026
in Portfolio
0
332
SHARES
2k
VIEWS

Penyimpanan air demineralisasi (demin water) dalam fasilitas industri pembangkit listrik maupun manufaktur kimia menuntut standar integritas tangki yang sangat tinggi untuk mencegah kontaminasi dan korosi. PT Rahmat Alam Semesta (sebagai bagian dari portofolio legacy kami) telah berhasil menyelesaikan fabrikasi dan ereksi Demin Water Tank yang dirancang untuk memenuhi kebutuhan penyimpanan air murni dengan durabilitas jangka panjang dan presisi struktural yang ketat.

Air demineralisasi memiliki sifat yang unik; karena kemurniannya yang tinggi, air ini bersifat agresif terhadap baja karbon biasa dan sangat rentan terhadap kontaminasi dari lingkungan luar. Oleh karena itu, konstruksi tangki penyimpanan tidak hanya sekadar menyatukan pelat baja, melainkan memerlukan eksekusi pengelasan yang sempurna, persiapan permukaan yang detail, dan kepatuhan ketat terhadap kode standar seperti API 650. Setiap cacat pada pengelasan atau ketidakrataan pada sambungan dapat menjadi titik awal kegagalan pelapis (lining) internal atau kebocoran yang merugikan. Melalui dokumentasi proyek ini, Anda akan melihat bagaimana metodologi konstruksi bertahap diterapkan untuk menjamin kualitas, mulai dari persiapan pelat dasar hingga penyelesaian aksesori atap.

Mari kita telusuri langkah demi langkah proses ereksi tangki ini, menyoroti teknik fabrikasi dan prosedur instalasi yang kami terapkan di lapangan.

Lingkup Pekerjaan

Proyek ini mencakup fabrikasi dan instalasi (erection) lengkap untuk Demin Water Tank (Kode Unit T-04A/B) yang berlokasi di area industrial. Lingkup pekerjaan dimulai dari penerimaan material pelat baja (carbon steel plate), proses rolling untuk membentuk kelengkungan shell, hingga penyambungan di lokasi (site erection). Pekerjaan ini menuntut akurasi dimensi yang tinggi untuk memastikan silindrisitas tangki (roundness) dan ketegaklurusan (plumbness) berada dalam toleransi yang diizinkan oleh standar API 650.

Spesifikasi Kunci Proyek

Untuk memberikan gambaran teknis yang cepat, tabel berikut merangkum parameter-parameter utama dari proyek fabrikasi Demin Water Tank ini.

AspekSpesifikasi Proyek
Nama ProyekDemin Water Tank (Unit T-04A/B)
Standar Desain & KonstruksiAPI 650 (Welded Tanks for Oil Storage)
Material UtamaBaja Karbon (Carbon Steel)
Metode EreksiKonvensional (Bottom-to-Top Erection)
Fitur Kunci FabrikasiPerakitan Atap di Darat (Ground Assembly) untuk keselamatan dan kualitas.
Poin Kritis Kualitas (QC)Kontrol Dimensi (Plumbness, Roundness), Non-Destructive Test (NDT) pada lasan, dan Uji Hidrostatik (Hydrostatic Test).

Selain struktur utama tangki yang terdiri dari bottom plate, shell courses, dan roof structure, lingkup pekerjaan juga mencakup instalasi aksesori kritikal. Ini meliputi tangga akses (spiral stairway/ladder), handrail pengaman di area atap, nozzle-nozzle untuk inlet/outlet/instrumentasi, serta manhole untuk akses pemeliharaan. Tim kami juga bertanggung jawab atas prosedur pengelasan yang komprehensif, termasuk persiapan edge preparation, fit-up, dan pengelasan penuh baik untuk sambungan horizontal maupun vertikal.

Tantangan utama dalam proyek ini adalah lokasi kerja yang memerlukan koordinasi ketat dengan penggunaan alat berat (mobile crane). Mengingat konstruksi tangki vertikal melibatkan pengangkatan segmen pelat yang berat dan besar ke ketinggian, manajemen pengangkatan (lifting plan) menjadi bagian integral dari lingkup kerja kami. Kami memastikan bahwa setiap segmen shell diangkat dan diposisikan dengan aman tanpa menyebabkan deformasi pada pelat yang telah di-roll.

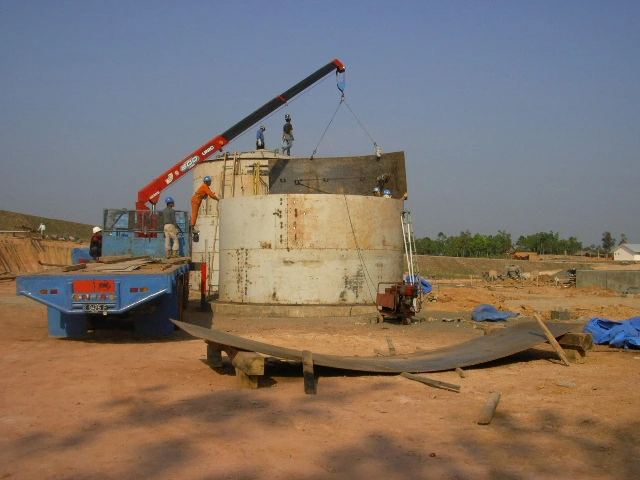

Proses positioning pelat shell tangki menggunakan mobile crane.
Penggunaan mobile crane sangat krusial dalam tahap ereksi shell course bagian atas. Operator crane dan rigger bekerja sama untuk memposisikan pelat baja yang telah di-roll dengan presisi tinggi agar sejajar dengan course di bawahnya sebelum dilakukan tack welding.

Pendekatan Teknis dan Fabrikasi

Pendekatan teknis kami dalam pembangunan tangki ini didasarkan pada prinsip “Pre-Fabrication Accuracy”. Sebelum material dikirim ke titik ereksi, setiap pelat baja melalui proses pengukuran dan pemotongan yang presisi di area workshop atau lay-down area. Pengendalian dimensi pada tahap ini sangat vital; kesalahan sekecil milimeter pada pemotongan pelat dasar atau sudut rolling pelat dinding (shell) dapat berakumulasi menjadi deviasi besar saat tangki mencapai ketinggian penuh. Tim engineering kami melakukan kalkulasi bentangan (developed length) yang akurat untuk memastikan diameter tangki sesuai dengan desain.

Dalam hal metalurgi dan pengelasan, kami menerapkan Welding Procedure Specification (WPS) yang ketat untuk material carbon steel. Mengingat tangki ini akan menampung air demin, permukaan lasan bagian dalam harus sangat halus dan bebas dari percikan las (spatter) atau undercut yang tajam, karena ketidaksempurnaan ini dapat mengganggu aplikasi internal lining di kemudian hari. Oleh karena itu, pemilihan kawat las dan parameter ampere diatur sedemikian rupa untuk menghasilkan bead profile yang rata dan penetrasi yang sempurna.

Kami juga menerapkan metode konstruksi “Conventional Erection” di mana tangki dibangun dari bawah ke atas (bottom-to-top). Metode ini dipilih berdasarkan ketersediaan alat berat dan kondisi situs. Pelat dasar (bottom plate) dan annular plate diletakkan terlebih dahulu di atas pondasi yang telah disiapkan, diikuti dengan ereksi shell course pertama, kedua, dan seterusnya. Setiap sambungan antar pelat diperiksa fit-up gap-nya menggunakan feeler gauge dan hi-lo gauge untuk memastikan penyusutan las (weld shrinkage) tidak mendistorsi bentuk tangki.

Teknisi melakukan pengukuran dimensi pada pelat baja sebelum proses fabrikasi.
Tahap persiapan material melibatkan pengukuran dimensi dan marking yang teliti pada raw material pelat baja. Akurasi pada tahap ini menentukan kemudahan fit-up saat ereksi dan kualitas geometris tangki secara keseluruhan.

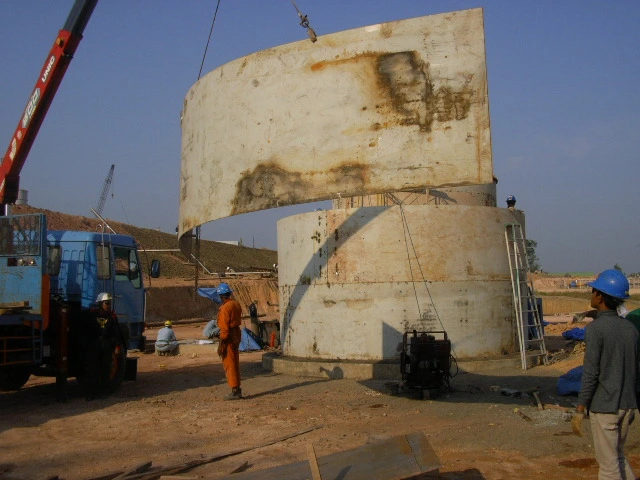

Proses perakitan dinding tangki atau shell course di lokasi proyek.
Pelat dinding yang telah di-roll dirakit (fit-up) menggunakan bantuan jig dan klem sementara. Celah antar pelat diatur secara presisi untuk memastikan penetrasi las yang optimal sesuai dengan prosedur pengelasan yang disetujui.

Proses Pelaksanaan Konstruksi

Pelaksanaan konstruksi dimulai dengan persiapan sub-grade dan instalasi pondasi ring wall beton yang kokoh. Setelah pondasi siap, pelat dasar (floor plate) digelar dan dilas. Tahap selanjutnya adalah perakitan atap tangki (roof assembly). Untuk meminimalkan risiko bekerja di ketinggian, struktur rangka atap dan pelat atap sebagian besar dirakit di atas tanah (ground assembly) sebelum diangkat ke posisi akhirnya. Strategi ini tidak hanya meningkatkan keselamatan kerja tetapi juga memungkinkan kontrol kualitas pengelasan yang lebih baik pada sambungan atap.

Proses ereksi dinding tangki (shell courses) dilakukan secara bertahap. Setiap tingkatan (course) terdiri dari beberapa segmen pelat yang disambung secara vertikal. Pengangkatan pelat dilakukan menggunakan mobile crane dengan kapasitas yang sesuai, menggunakan lifting lug yang telah dilas sementara pada pelat. Rigger yang berpengalaman memandu pergerakan pelat agar pas pada posisinya tanpa benturan keras. Setelah satu lingkaran penuh (course) terpasang dan di-tack weld, tim welder akan melakukan pengelasan penuh pada sambungan vertikal terlebih dahulu untuk mengunci diameter, baru kemudian melakukan pengelasan pada sambungan horizontal antar course.

Keselamatan kerja menjadi prioritas utama selama proses ini. Mengingat pekerjaan melibatkan ketinggian yang terus bertambah, penggunaan scaffolding yang memadai dan akses tangga sementara mutlak diperlukan. Para pekerja dilengkapi dengan Full Body Harness dan diwajibkan melakukan Tool Box Meeting setiap pagi untuk membahas rencana pengangkatan dan potensi bahaya hari itu. Pengawasan ketat dilakukan saat crane beroperasi untuk memastikan radius putar aman dan beban tidak melebihi load chart.

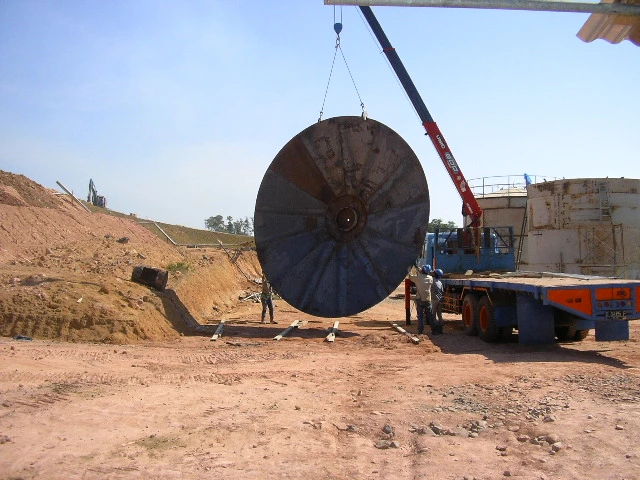

Perakitan struktur atap tangki dilakukan di atas tanah (ground assembly).
Metode perakitan atap di ground level diterapkan untuk meningkatkan efisiensi dan keselamatan. Setelah struktur atap selesai dirakit dan dilas, unit tersebut akan diangkat secara utuh (atau dalam segmen besar) ke atas shell tangki.

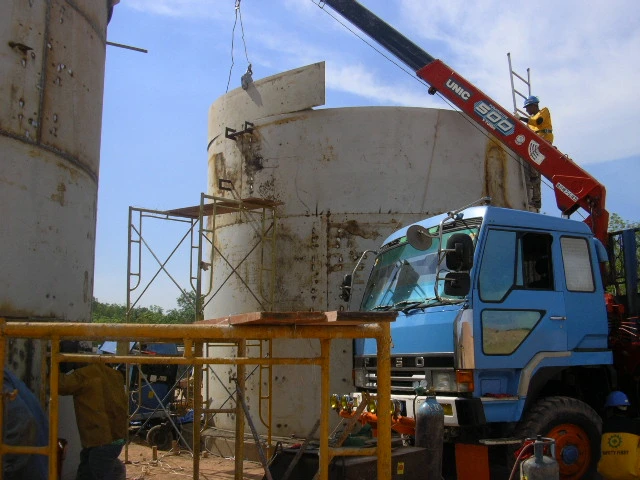

Operasi pengangkatan segmen tangki menggunakan crane.
Manuver pengangkatan material vertikal membutuhkan koordinasi yang baik antara operator crane dan signalman. Stabilitas beban saat di udara dijaga dengan penggunaan tag line untuk mencegah ayunan akibat angin.

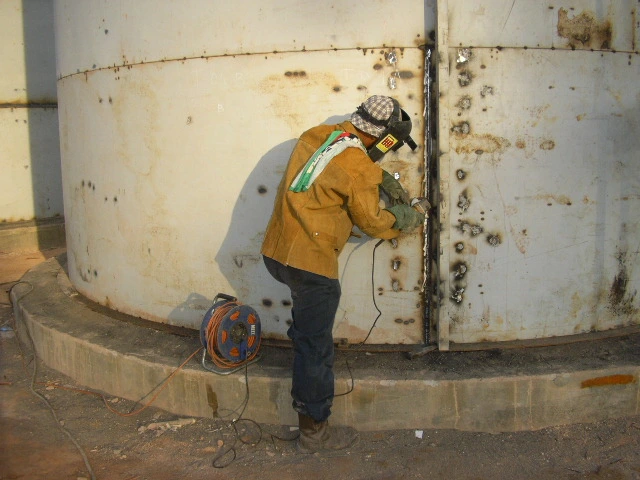

Welder sedang melakukan pengelasan pada sambungan vertikal dinding tangki.
Pengelasan sambungan vertikal (vertical seam) adalah salah satu bagian paling kritis dalam konstruksi tangki. Welder bersertifikat melakukan pengelasan posisi 3G (vertikal naik) untuk memastikan kekuatan sambungan yang mampu menahan tekanan hidrostatik air.

Visualisasi Teknis

Untuk memberikan gambaran yang jelas mengenai urutan kerja dalam konstruksi tangki vertikal ini, berikut adalah diagram alir yang menggambarkan tahapan dari persiapan pondasi hingga penyelesaian mekanikal.

graph TD A[Persiapan Pondasi & Ring Wall] --> B[Instalasi Bottom Plate & Annular]; B --> C[Ereksi Shell Course 1 & 2]; C --> D[Assembly & Instalasi Struktur Atap]; D --> E[Ereksi Shell Course Lanjutan]; E --> F[Pengelasan Vertikal & Horizontal]; F --> G[Instalasi Aksesori Tangga & Nozzle]; G --> H[Inspeksi NDT & Dimensional Check]; H --> I[Hydrostatic Test]; I --> J[Surface Prep & Painting/Lining];

Flowchart: Urutan pelaksanaan konstruksi Demin Water Tank dari tahap sipil hingga penyelesaian mekanikal.

Hasil dan Penyelesaian

Proyek ini diselesaikan dengan hasil yang memenuhi seluruh parameter kualitas yang ditetapkan. Tangki berdiri tegak dengan deviasi vertikalitas yang sangat minim, membuktikan keakuratan proses fit-up dan kontrol distorsi panas selama pengelasan. Seluruh sambungan las telah melalui pemeriksaan visual dan Non-Destructive Test (NDT) sesuai spesifikasi, memastikan tidak ada cacat internal seperti porositas atau lack of fusion yang dapat membahayakan integritas tangki.

Setelah pekerjaan mekanikal selesai, tangki dilengkapi dengan aksesori permanen seperti tangga spiral dan platform inspeksi yang kokoh. Aksesori ini dirancang sesuai standar keselamatan untuk memudahkan operator melakukan pemeriksaan rutin dan pemeliharaan di masa depan. Permukaan luar tangki kemudian dipersiapkan dan dicat (coating) untuk perlindungan terhadap korosi atmosferik, sementara bagian dalam dipersiapkan untuk lining khusus air demin.

Keberhasilan proyek ini ditandai dengan pelaksanaan Hydrostatic Test (uji isi air) di mana tangki diisi air penuh selama periode waktu tertentu untuk memverifikasi kekuatan struktur dan memastikan tidak adanya kebocoran. Tangki menunjukkan performa yang stabil tanpa adanya penurunan level air atau deformasi struktur yang berlebihan, menandakan kesiapan unit untuk diintegrasikan ke dalam sistem pengolahan air pabrik.

Tampilan tangki yang telah selesai dengan instalasi tangga akses dan pengecatan.
Tangki demin water yang telah selesai dikonstruksi, lengkap dengan ladder access yang aman. Kondisi fisik tangki menunjukkan kualitas fabrikasi yang rapi dan siap untuk tahap commissioning.

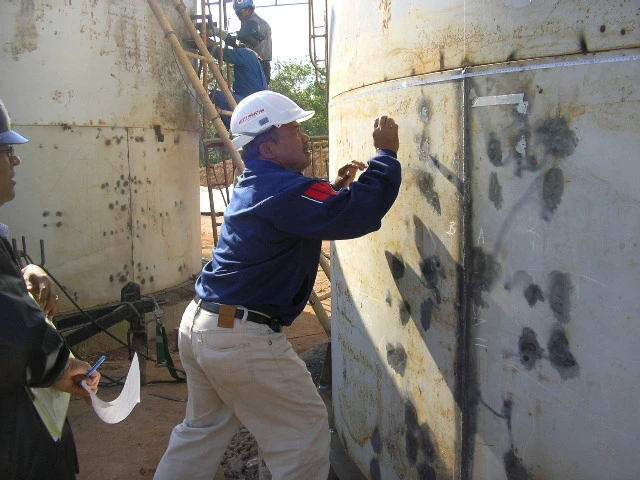

Tim konstruksi melakukan inspeksi visual terhadap sambungan las.
Inspeksi visual merupakan langkah QC pertama dan krusial. Tim memastikan setiap jengkal lasan bersih, memiliki profil yang seragam, dan bebas dari cacat visual sebelum dilanjutkan ke tahap pengujian NDT.

Catatan Teknis: Detail Konstruksi

Keberhasilan ereksi tangki vertikal sangat bergantung pada detail-detail kecil yang seringkali tersembunyi setelah proyek selesai. Salah satu aspek terpenting adalah instalasi Base Ring dan Bottom Plate. Dokumentasi kami menunjukkan perhatian khusus pada tahap awal ini. Base ring harus terpasang dengan levelness (kerataan) yang sempurna karena kemiringan sedikit saja di dasar akan teramplifikasi menjadi kemiringan besar di puncak tangki.

Proses penurunan dan penyetelan pelat lantai (floor plate) juga dilakukan dengan hati-hati menggunakan crane untuk mencegah tekukan permanen pada pelat. Pengelasan pelat lantai menggunakan urutan pengelasan (welding sequence) tertentu—biasanya dari tengah ke arah luar—untuk membiarkan tegangan sisa terlepas dan mencegah dasar tangki menjadi bergelombang (buckling). Dokumentasi visual berikut menyoroti aktivitas pengangkatan shell lanjutan dan pekerjaan dasar yang menjadi fondasi kualitas tangki ini.

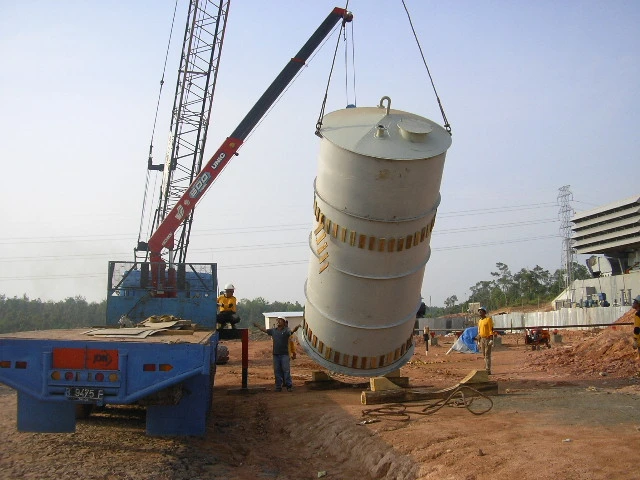

Pengangkatan segmen pelat shell silindris ke posisi pemasangan.
Proses lifting ini memperlihatkan kelengkungan pelat yang konsisten, hasil dari proses rolling yang akurat. Handling material yang baik memastikan kelengkungan ini tetap terjaga hingga pelat terpasang pada tangki.

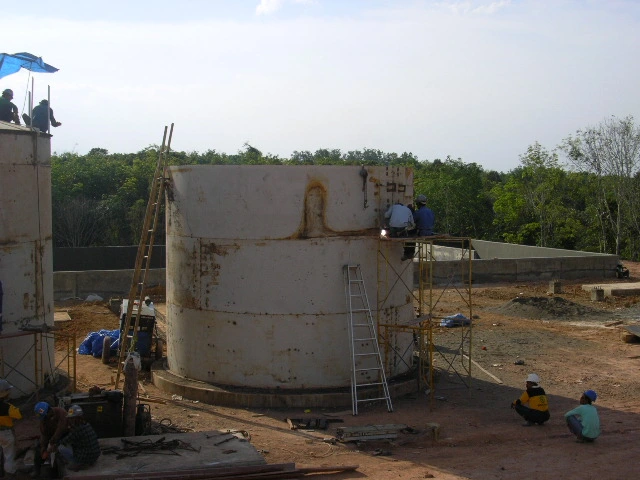

Pemasangan base ring atau pelat annular di atas pondasi beton.
Base ring atau annular plate adalah komponen kritikal yang menopang beban dinding tangki. Pemasangannya harus presisi secara elevasi untuk menjamin distribusi beban yang merata ke pondasi.

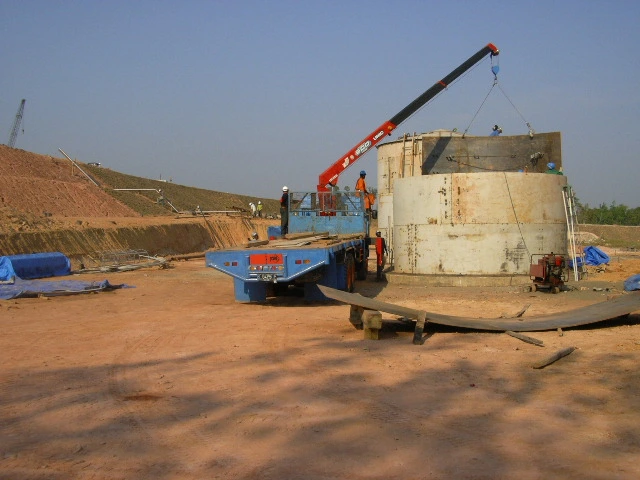

Mobile crane menurunkan pelat lantai tangki yang telah difabrikasi.
Pelat lantai diletakkan di atas lapisan pasir bitumen atau pondasi yang telah disiapkan. Penanganan yang hati-hati diperlukan untuk menjaga kerataan pelat sebelum proses pengelasan dimulai.

Siap untuk Konsultasi Proyek Anda?

Membutuhkan fabrikasi tangki demin water atau tangki industrial lainnya? Konsultasikan spesifikasi teknis proyek Anda dengan tim engineer kami.

Konsultasi Fabrikasi Tangki via WhatsApp

Atau hubungi kami di: +62 857-8096-1572 | Email: info@witanabe.com

Tags: ExperiencesManufactureStorage Tankvia RAS
Previous Post

Fabrikasi & Pengujian NDT Tangki Storage Bahan Bakar di Pulau Selayar

Next Post

Studi Kasus: Verifikasi Desain Pressure Vessel LPG (ASME & Migas)

Ragil Prasetya

Ragil Prasetya

Next Post
Wii Lpg 50 Ton Storage Tank Technical Spec Review

Studi Kasus: Verifikasi Desain Pressure Vessel LPG (ASME & Migas)

Wii News Hero Brass

Kuningan vs. Perunggu: Memahami Kawat Brazing & Penamaan Industri

Wii Case Study Paiton Structural Steel Erection Hero

Metodologi Ereksi Struktur Baja Heavy-Duty untuk Proyek PLTU Paiton

Tinggalkan Balasan Batalkan balasan

Alamat email Anda tidak akan dipublikasikan. Ruas yang wajib ditandai *

I agree to the Terms & Conditions and Privacy Policy.

  • Home
  • About
  • Privacy Policy
  • Contact
  • Portfolio
  • Case Study
Call us: +62 857-8096-1572

© 2025 Witanabe - Engineering, Fabrication, Manufacture.

Welcome Back!

Login to your account below

Forgotten Password? Sign Up

Create New Account!

Fill the forms below to register

*By registering into our website, you agree to the Terms & Conditions and Privacy Policy.
All fields are required. Log In

Retrieve your password

Please enter your username or email address to reset your password.

Log In
No Result
View All Result
  • Home
  • Services
    • Rental
      • Equipments
      • Tools
      • Pumps
    • Fuel Polishing
    • Fuel Tank Cleaning
    • Preventive Maintenance
    • Process Equipment Design & Fabrication
    • Tank & Vessel Repair
  • Products
    • Transfer Pump Set
    • Storage Tanks
    • Fire Fighting Pump
    • Mini Water Treatment Unit
    • Control Panels
  • Resources
    • Portfolio
    • Case Study
    • News
    • Tools

© 2025 Witanabe - Engineering, Fabrication, Manufacture.
